Подстанция 110/10 кВ №347

ООО "СвязьСтройМонтаж" для ПАО «Ленэнерго»

Задача
Полная реконструкция подстанции 110/10 кВ №347 с заменой распределительного устройства и общеподстанционного пункта управления (ОПУ) в 2017 г.
Сроки:
На выполнение этой задачи нам потребовалось 3 месяца вместо полугода, включая электромонтажные и пуско-наладочные работы, которые заняли бы не менее 1,5 месяцев.

Решение

С «Ленэнерго» мы работаем регулярно и на очень гибких условиях. В этот раз у нашего партнёра истекал срок договора на технологическое присоединение станции метрополитена.

Работы проводились в рамках программы реконструкции станций метрополитена, приуроченной к старту ЧМ по футболу. Чтобы помочь своему заказчику вовремя сдать объект, мы сократили сроки практически на 50%.

Благодаря имеющемуся опыту решения подобных задач наша команда полностью скорректировала имеющиеся проектные решения и заменила капитальное здание на блочно-модульное. На тот момент аналогичные решения на подстанциях ПАО «Ленэнерго» отсутствовали, и мы взяли подготовку проектных решений полностью под свою ответственность:

  • разработали новые компоновочные решения в соответствии с техническим заданием;
  • проработали системы внутренних коммуникаций и инженерные системы;
  • подготовили полный комплект конструкторской документации;
  • прошли государственную экспертизу.



Если перейти к цифрам:

В течении 2-х месяцев

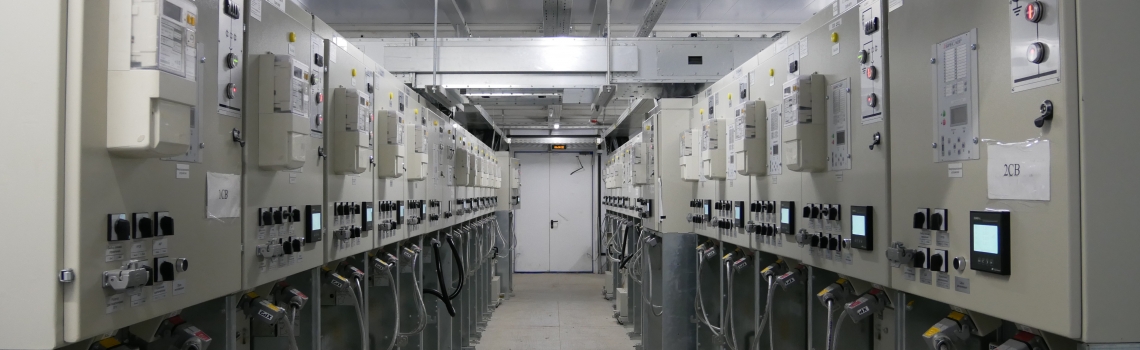

наше производство изготовило распределительные устройства 10 кВ и блочно-модульное здание высокой заводской готовности.
В течение 5 дней

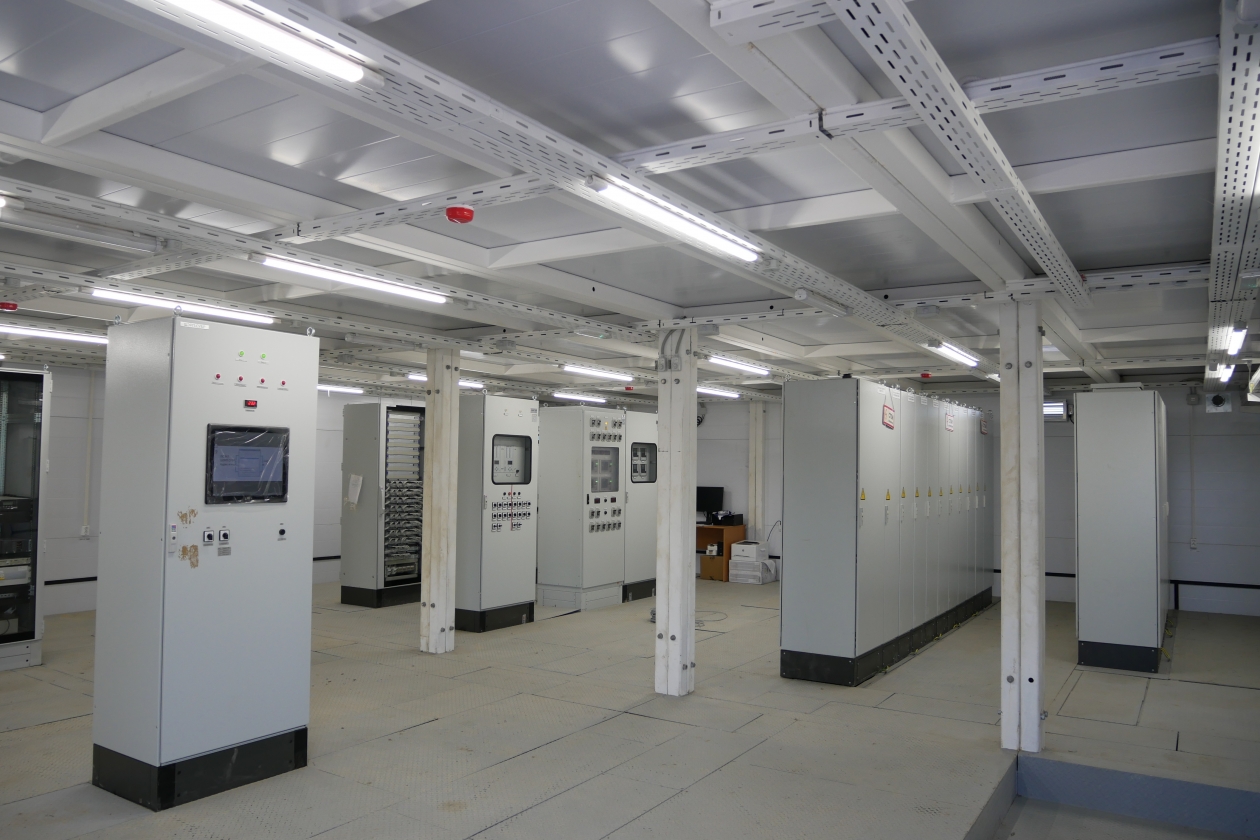

мы смонтировали здание на объекте.
В течение 3-х недель
наши специалисты провели пуско-наладочные работы.
Резюме

В нашей практике это один самых сложных проектов, который был решён в такие сжатые сроки благодаря профессионализму нашей команды.
